应对汛情 亭子口水利枢纽启动应急机制保障下游安全

2018年07月13日 15:38:49 来源:四川新闻网
记者:胡旭阳 习淑祎 编辑:王晓勇

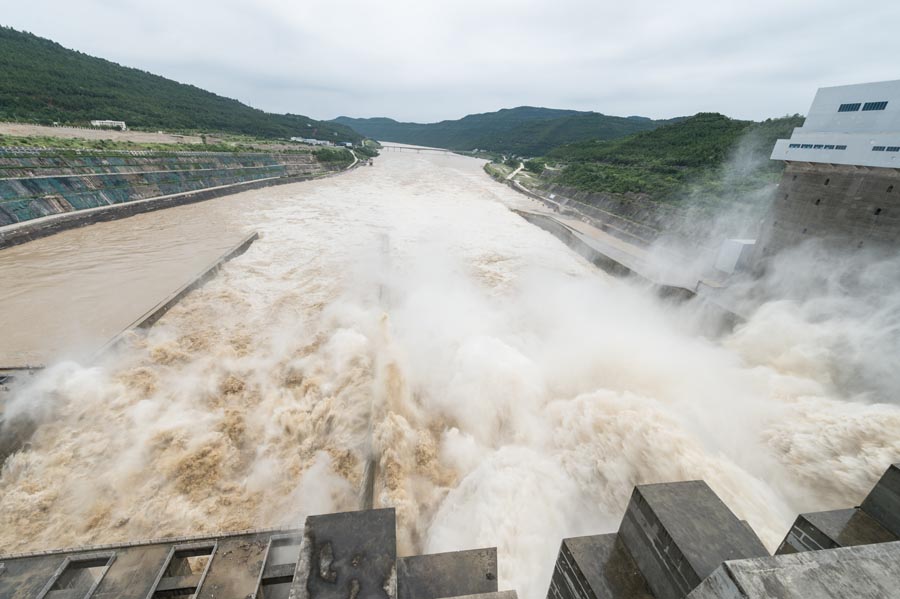

2018年7月11日,亭子口水利枢纽泄洪。

  四川新闻网广元7月13日讯(记者 胡旭阳 习淑祎)7月8日至11日,四川出现大范围强降雨,全省大部普降中到大雨,部分地区降暴雨到大暴雨,这些降雨区都集中在涪江、嘉陵江和岷江上游区域。至7月11日17时广元亭子口水库入库洪峰流量达到25130立方米每秒,达到记录以来最大实测洪水。

  面对严峻汛情,亭子口水利枢纽落实国家防总、长江防总防洪度汛总部署,与各级水文气象部门密切沟通会商水情,超前谋划、沉着应对,严格执行四川省防总调度指令,发出闸门操作调度令9份,操作闸门21次,将洪峰一次次化解于无形……

  惊心动魄 启动抗洪减灾三级响应

  7月10日4时,洪水起涨前,亭子口将因拦截“7.2”洪水而升高的水位消落至汛限水位446.89m,预留防洪库容15.4亿m3;

  7月10日23:20,公司启动抗洪减灾应急Ⅳ级响应,报蓝色预警;

  7月11日5时,水库水位450.53米,入库流量涨至18100m3/s;

  7月11日6:10,升级为抗洪减灾应急三级响应,报黄色预警;

  7月11日8时,入库21400立方米每秒,水库水位涨至451.64米;

  7月11日17时,最大洪峰入库,入库25130m3/s,亭子口水库发挥拦蓄功能,控制下泄流量,最大出库16790m3/s,有效滞洪8.1亿m3,消减洪峰8340m3/s,削峰率达33%,至12日4时,调洪高水位到455.58m,出色完成了工程设计防洪任务,至12日9时解除抗洪减灾三级响应,充分发挥了工程的公益性功能,极大程度减轻了下游苍溪、阆中、南充等城市防汛压力,保障了沿江两岸人民生命财产安全。

  据统计显示,自8日以来,位于嘉陵江上游的亭子口水利枢纽工程,在本次强降雨过程中,已经先后迎战两次洪峰。2013年建成,2014年竣工的亭子口水利枢纽工程是嘉陵江干流唯一控制性、长江防洪体系骨干性工程。此次应对强降雨,亭子口电站根据长江委、上游水库发布的水情信息,与四川省、广元市等防汛部门密切沟通会商,及时启动了相应级别应急响应,沉着应对、按部就班、科学调度、忙而不乱,在保证大坝安全的前提下,洪峰到来前提前泄流,腾出库容。

  “洪水期间,我们每10分钟观察一次上游测站的来水情况,每10分钟做一次水库调度计划。”水调中心主管张建明说。亭子口积极与四川省电网公司有效沟通,全力争取发电计划,短期大幅消落水位有效腾库,加强水文气象信息收集,密切监视雨水情变化趋势,滚动预报,及时与防汛主管部门保持联系,加强设备设施巡检维护,确保了备战超前,有效应对。

  “来之能战,战之能胜。提底孔闸门前,我们重温了底孔弧门操作方法、步骤及注意事项。过程中,沉着应对因水流流速变化引起的气压变化引起的身体不适,顺利完成自2013年下闸蓄水以来首次开底孔闸门泄洪操作。”运行值班员韩欢说。洪峰到来时,亭子口水利枢纽严格执行四川防总指令,全力进行防洪削峰科学调度,开启八个表孔和三个底孔,泄洪流量控制在16000立方米/秒。

  亭子口水利枢纽沉着应对、科学调度水库,按部就班,忙而不乱启动相应应急预案,打赢了一场保大坝、保上游群众生命财产安全的攻坚战,实现了精准水情预报提前开闸泄洪;实现了洪峰来临沉着应对与地方防汛部门有效对接及时启动相应的应急预案,有效错峰、滞洪;实现了投产发电以来,首次8个表孔弧门全开的同时,开启3个底孔,下泄流量达到16000立方米/秒,发出闸门操作调度令9份,操作闸门21次,无误操作、无违章等现象。

  (图片由亭子口水利枢纽工程提供)

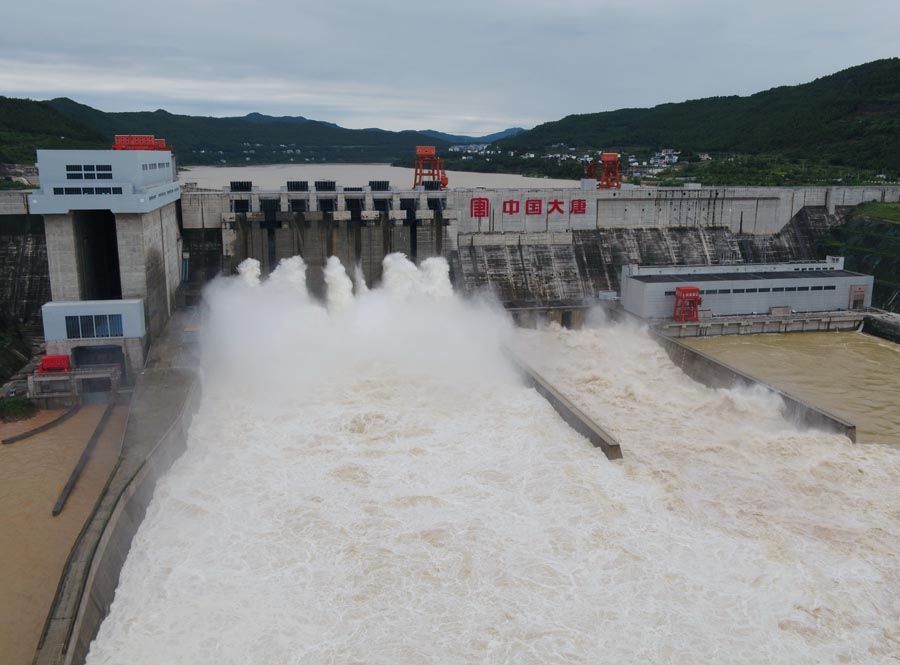

2018年7月11日,亭子口水利枢纽泄洪。

2018年7月11日,亭子口水利枢纽泄洪。

全面落实布署抗洪防汛任务。
