“蓉耀工程”填新丁 多措并举保障夏日供电
2022年06月24日 00:57:28 来源:四川新闻网 作者 戴璐岭 李奇臻 编辑:许成嵩

活动现场
四川新闻网-首屏新闻成都6月24日讯(记者 戴璐岭 实习生 李奇臻 摄影报道)6月23日,在位于高新西区的110千伏康强变电站(在建)内,国网成都供电公司开展了“电网建设”主题的媒体开放日,记者走进电网建设现场,对当前成都电网建设规划、保障夏季供电措施等进行了采访。
自2021年夏季以来,国网成都供电公司加速推进电网建设,并于2022年1月全面启动成都电网“蓉耀工程”三年攻坚行动,逐年持续提升电网供电能力,计划到2024年底,将建成投运重点工程110项,投资超百亿元,新增变电容量2490万千伏安,新增输电线路长度2080公里,提升成都电网供电能力至2150万千瓦,全力推动电网提档升级,匹配我市经济社会发展用能需求。
6月23日举行媒体开放日的110千伏康强变电站,就是“蓉耀工程”的其中一个重点项目。康强变电站首期建设主变压器2台,新增变电容量12.6万千伏安,新建110千伏出线2回,10千伏出线28回,计划于今年7月初投入运行,将大力提升高新西区和郫都片区的供电能力,为周边以IT制造业为代表的工商业用电发挥重要支撑作用。
根据城市经济增长态势和天气预测情况,预计今夏成都电网最高负荷还将持续增长。为满足用电增长需求,国网成都供电公司着力推进包括“蓉耀工程”在内的电网新(扩)建项目按期投产,截至目前,已完成220千伏棉安双回线、220千伏三圣变电站第三台主变扩建,110千伏高新新区、绛溪河、温江新城区等输变电工程的新建,以及110千伏勤俭、文武、郫筒、十里坝等输变电工程的扩建工作,有效提升高新区、温江、郫都、简阳等区域的供电能力。预计夏季用电高峰前还将完成500千伏兴梦变电站220千伏配套工程新建,以及110千伏高新南北大道(康强变电站)和金沙输变电工程,能够及时缓解新津区、高新西区、郫都区、青羊区的供电压力。

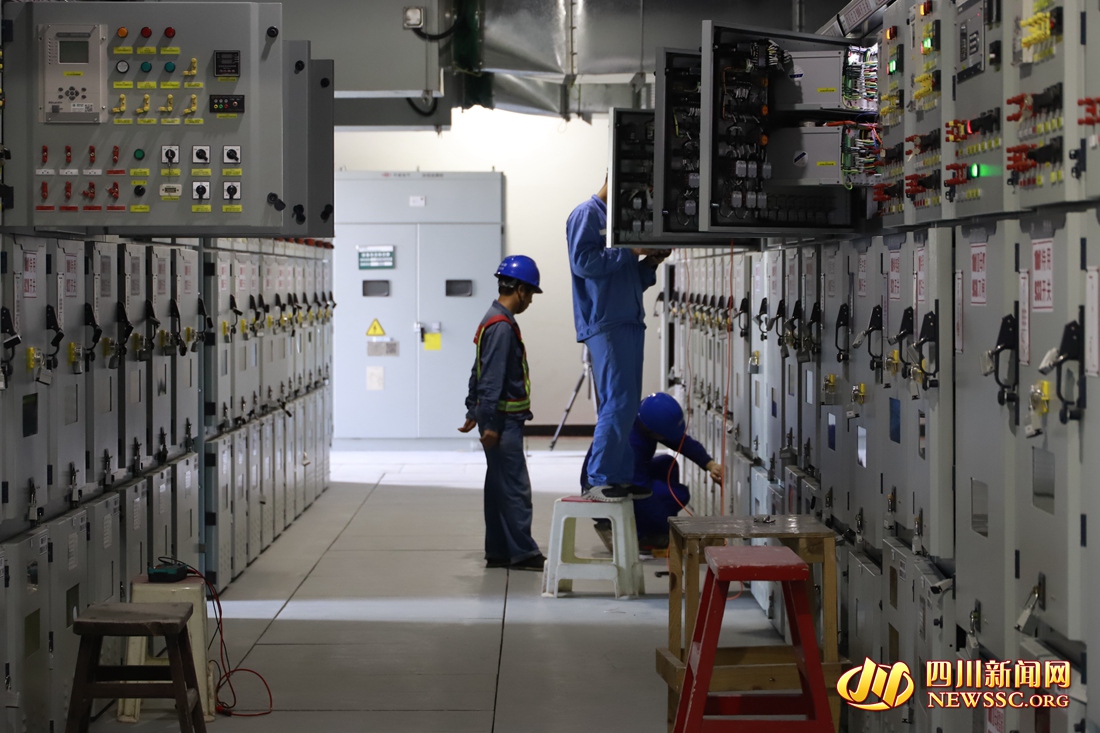

工作人员进行调试
据了解,温度控制是变电站主变压器安全稳定运行的关键之一,为了确保今年夏季变电站主变压器带载能力满足电力负荷增长,国网成都供电公司去年至今已累计完成30台高油温主变风冷系统改造,并在预计负荷较重的锦江和蒲江地区新增临时主变压器各一台。若出现持续高温天气,可能会增设雾炮机作为辅助降温手段,保障主变压器运行状态稳定。为满足广大电力用户在夏季的用电需求,国网成都供电公司已于3-6月集中对电网运行设备开展了检修维护、预防试验,以及带电检测等工作,让设备在高温期间不“带病运行”。
此外,国网成都供电公司持续开展配网网格化(居民小区双电源)改造,目前已建成互联互供线路168组,覆盖供电面积91平方公里,惠及1200余个小区。当前,国网成都供电公司已做好人员、物资、车辆等准备,高温负荷期间,成都供电公司将强化配电设备巡视,通过红外测温等手段持续关注设备运行工况,严格执行24小时值班制度,确保各类故障发生后将第一时间投入抢修,结合带电作业等手段充分减少停电范围,全力保障客户的优质用电体验。
