消除覆冰隐患 四川电网骨干线路今冬首次直流融冰工作圆满完成

2022年12月14日 20:44:19 来源:四川新闻网 记者 戴璐岭 编辑:李雪艳

  四川新闻网-首屏新闻成都12月14日讯(记者 戴璐岭)记者从国网四川省电力公司获悉,12月14日,随着500千伏雅安变电站合上开关,500千伏石雅一线覆冰隐患消除完毕,四川电网骨干线路入冬以来的首次直流融冰工作圆满完成。


已经覆冰的500千伏输电线路

  12月以来,受寒潮天气影响,川西泥巴山、拖乌山、牛背山等高海拔地区气温持续走低,雨雪天气较多。途径这一区域的8条500千伏输电线路出现不同程度的覆冰,线路安全运行受到威胁。人工除冰作业时间长、人力投入大、安全风险高,国网四川电力决定使用直流融冰的方式进行除冰。

直流融冰,是通过给导线上施加较大的直流电流,使导线发热,融化覆冰,消除隐患。

  12日16时,输电线路覆冰在线监测显示500千伏石雅一线126号塔覆冰厚度为6毫米,为设计覆冰值的30%,国网四川超高压公司监测人员第一时间发出线路覆冰预警。

  “现场温度2℃,湿度70%,风速0m/s。导地线及塔身有覆冰,覆冰类型为混合冻结……立刻汇报!”13日,电力工人用温湿度仪、风速仪来测量现场温湿度、风速情况,用游标卡尺精确测量覆冰情况,并与在线监测装置比对,确认500千伏石雅一线126号塔覆冰厚度达8.9毫米,达设计覆冰值44.5%,除冰工作迫在眉睫。

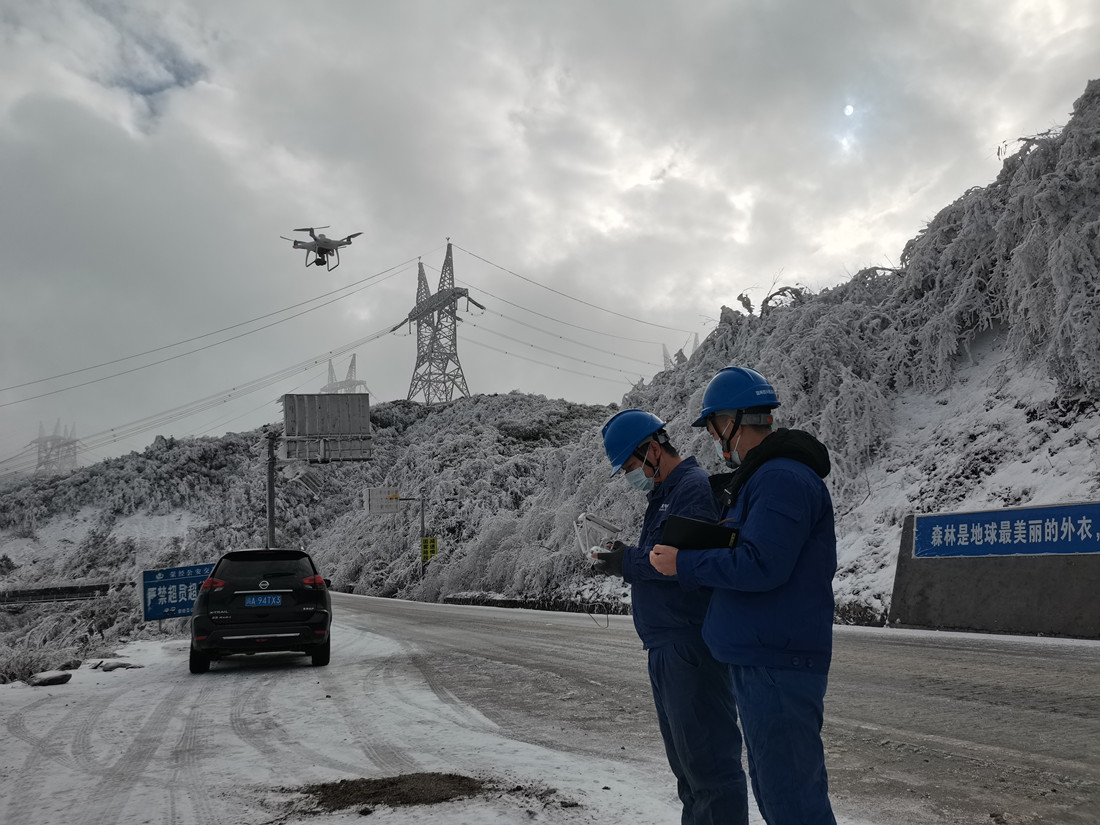

国网四川超高压公司电力工人使用无人机对输电线路覆冰情况进行监测

  国网四川电力决定立即启动直流融冰工作,倒闸操作组、现场观冰组、集中监控组及后勤保障组立即到位。500千伏石雅线共跨越国道108线23次,为保证来往车辆行驶安全,国网四川超高压公司与泥巴山冬管服务站协同联动,全力疏导现场车辆,并将融冰时定于凌晨,以减少对交通的影响。

  “现场温度0℃,湿度72%,风速2.3m/s。电流已升至4000A,目测A相导线脱冰明显。”深夜,对讲机里传来声音,随着电流不断加大,覆冰开始脱离导线。

  14日9时23分,经确认,500千伏石雅一线各相导线覆冰已完全脱落,直流融冰操作人员向四川电力调度中心申请终结融冰工作。至此,四川骨干电网入冬以来的首次直流融冰工作圆满完成。据了解,近期国网四川电力还将开展多次直流融冰作业,消除输电线路覆冰隐患。

  据了解,当前正值四川电网迎峰度冬的关键时期,国网四川电力正在加大人员投入,强化应急值班,优化电网运行方式,全力保障全省电力供应平稳可靠。

  (图片由国网四川省电力公司提供)
