四川电网两座500千伏变电站完成主变增容扩建

2022年12月29日 14:35:42 来源:四川新闻网 记者 戴璐岭 编辑:李雪艳

  四川新闻网-首屏新闻成都12月29日讯(记者 戴璐岭)12月28日23时,位于四川广元的昭化500千伏变电站1号主变进入24小时试运行,标志着该变电站主变增容扩建工程完工投运。12月24日,在四川眉山,东坡500千伏变电站3号主变也顺利完成了增容扩建,成功投运。记者从国网四川省电力公司获悉,四川电网两座500千伏变电站扩建工程相继完工投运,为我省广元、眉山等地冬季电力供应提供更强保障。

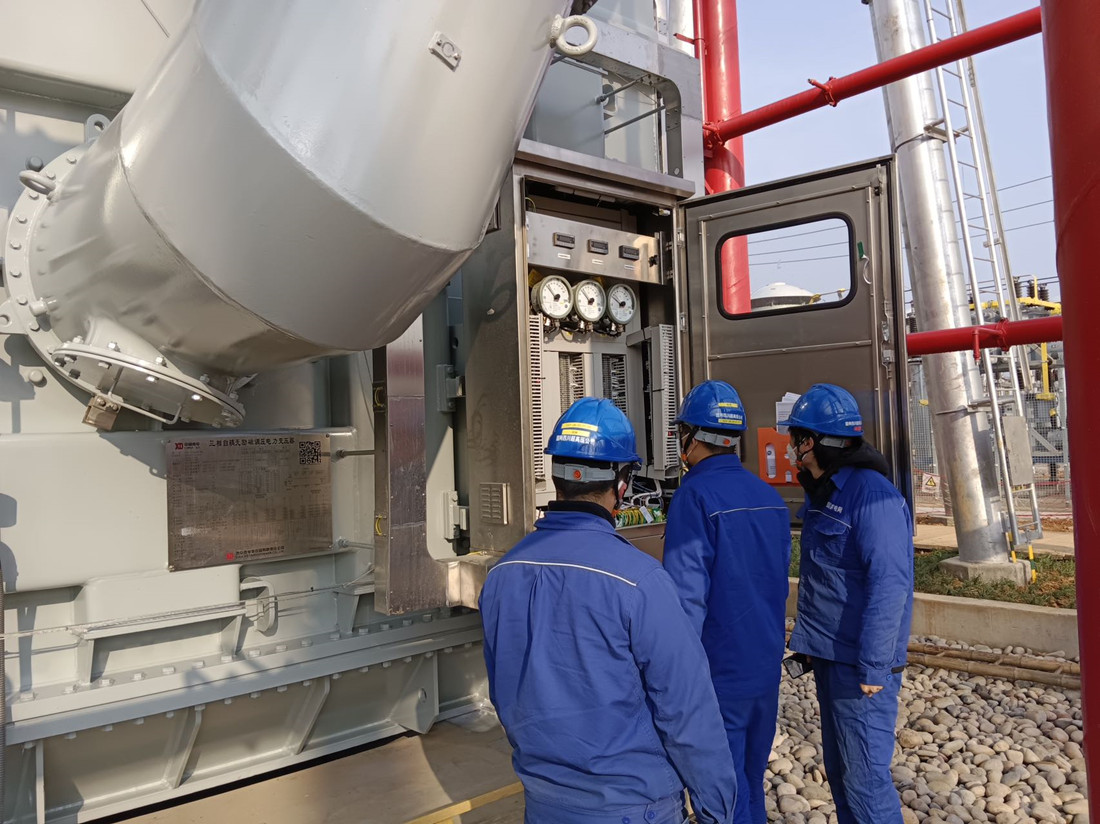

昭化500千伏变电站主变增容扩建工程投运现场

  据了解,两座500千伏变电站主变增容扩建工程均自去年9月底启动。其中,东坡500千伏变电站位于四川眉山中南部,原有变电容量150万千伏安,扩建后该站容量达到225万千伏安,将进一步满足通威太阳能、天华时代等甘眉园区及高新园区重要项目建成后的新增电力负荷需求,为地区经济发展注入强劲动力。

  昭化500千伏变电站原有变电容量150万千伏安,本期增容扩建工程历时近三个月,扩建后容量达到275万千伏安,将有效满足广元地区经济发展用电增长需求。

作为工程建管单位,国网四川电力建设分公司组织各参建单位积极克服极端天气等因素对基础施工和设备安装调试的影响,攻克临电作业等技术难题,优质高效确保了两项工程按期完成。

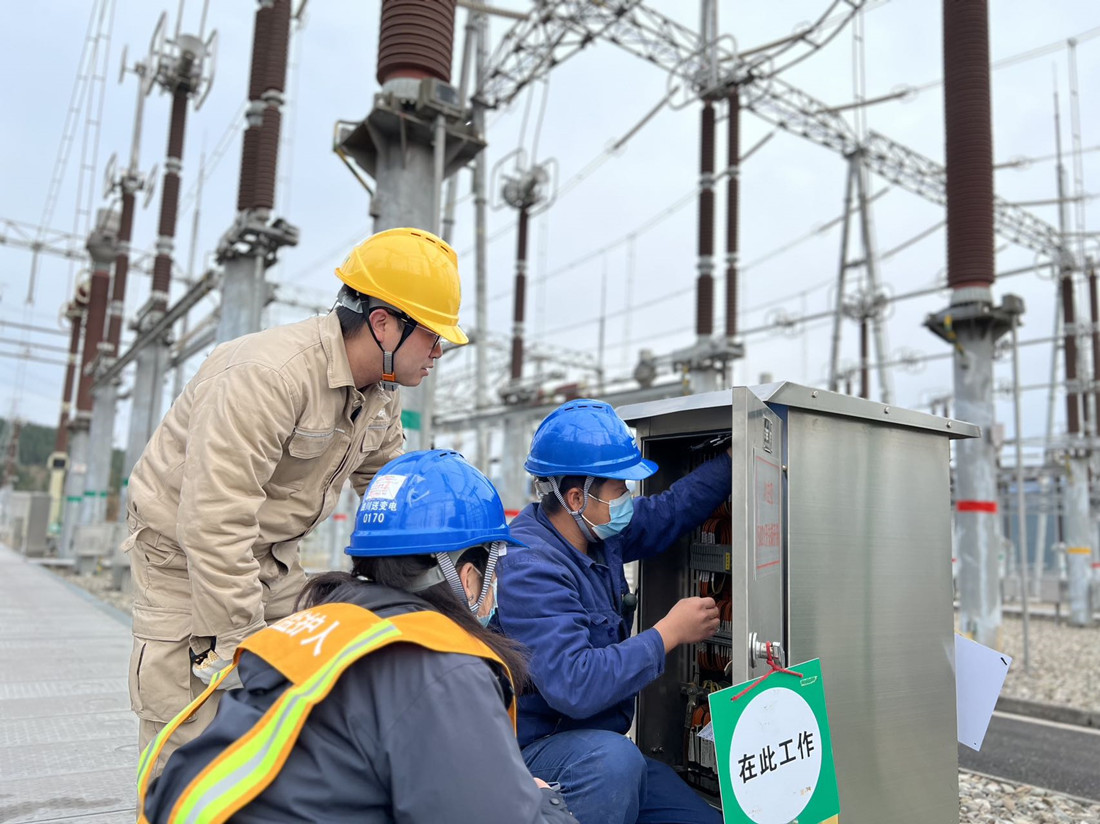

东坡500千伏变电站主变增容扩建工程验收现场

  “在主变扩建工程收尾冲刺阶段,恰逢当地强降温,我们实施日管控、日纠偏机制,抓好现场作业管控和疫情防控,全力保障人员、物资等要素到位。”国网四川超高压公司乐山分部副主任冷代军说。

  今年以来,四川电网已陆续完成多个500千伏变电站的主变增容扩建工作,在保障我省各地冬季电力供应的同时,不断满足日益增长的用电负荷需求,为助推经济发展提供更强劲的电力支撑。
