首个泄洪闸闸墩封顶!岷江龙溪口航电枢纽工程迎新进展

2023年02月27日 18:53:26 来源:四川新闻网 记者 李举涛 编辑:卓灵

四川新闻网-首屏新闻乐山2月27日讯(李梦涵 杨常元 宋雪 记者 李举涛 摄影报道)2月27日上午,随着最后一车混凝土浇筑完成,岷江龙溪口航电枢纽工程首个泄洪闸闸墩完成封顶,达到岷江水位线上18.5米的目标,比计划工期提前半个月。

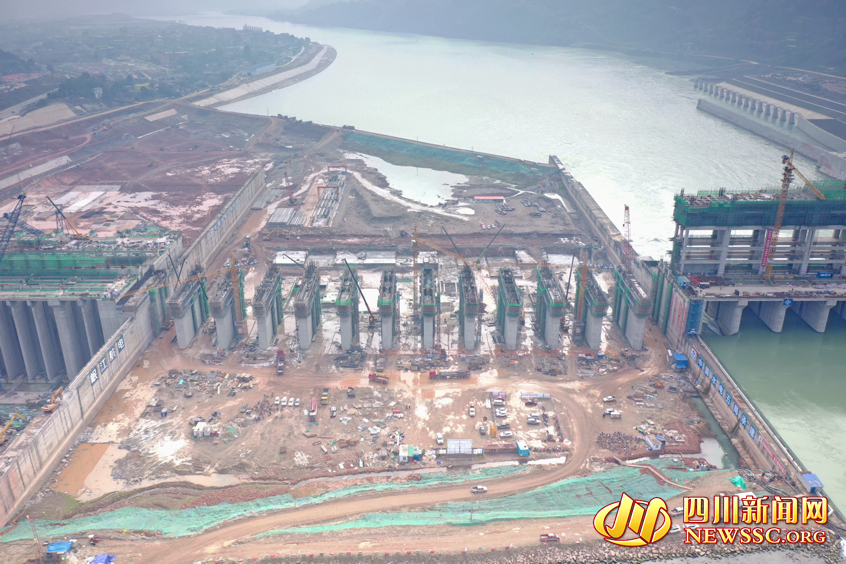

项目建设现场

“项目部节后第一时间组织复工复产,针对左岸十三孔泄洪闸,增加了近50%的人员设备和机械,同时采用倒排工期和挂图作战的方式保证施工进展。”水电五局龙溪口航电枢纽项目工程部主任于庆说。

据介绍,眼下距离岷江主汛期只有3个月时间,项目须抢在今年5月底前完成发电厂房和泄洪闸主体施工,后续设备安装才不会受汛期影响。对此,项目部科学部署安排,正全力推进各工点建设。

项目建设现场

“目前我们左岸发电厂房已经完成近90%的施工内容,左岸十三孔泄洪闸预计在半个月完成剩余所有闸墩施工至坝顶高程。”于庆介绍,根据目前的施工进展,项目部有信心在5月底前,完成今年左岸发电厂房及左岸十三孔泄洪闸的防洪渡汛节点目标,同时为年底首台机组具备发电条件打下坚实基础。

据悉,龙溪口航电枢纽工程是岷江港航电综合开发项目中第2个开工建设的项目,地面发电厂房共安装9台机组,总装机容量480兆瓦。该项目建成后,将以航运为主,结合发电,兼顾防洪、供水、环保、旅游等功能。
